Svabo er godt i gang med dypvannskaia: – Ingen grøft er lik
2 juli, 2026 13:36 Del DelArbeidet med den nye høyspentforsyningen til dypvannskaia er godt i gang. Selv om entreprenørene har støtt på både betongfundamenter, armeringsjern og krevende grunnforhold underveis, følger prosjektet fortsatt planen.
Langs traseen mellom Svabo Industrinett og Dypvannskaia graves det nå for fullt. Målet er å få på plass litt over 3,5 kilometer ny høyspentkabel.
Før kabelen kan legges, må grøftene være klare. Og under bakken har det dukket opp mer enn bare jord og stein.

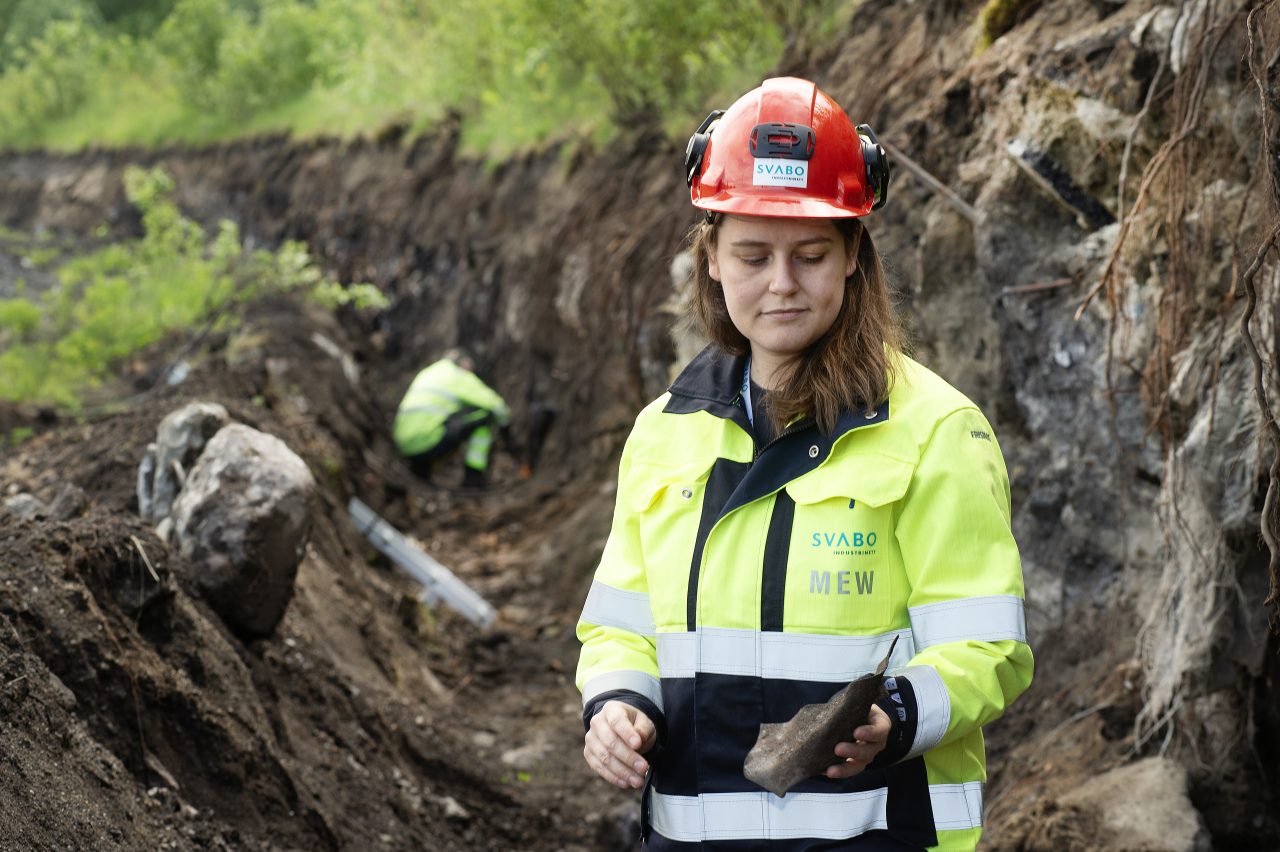

– Vi har møtt på mye forskjellig underveis. Det er steinrike masser og ting i grunnen som vi ikke har visst hva var før vi støtte på dem, sier prosjektleder Marte Wea i Svabo Industrinett.
Sammen med kollega og prosjektleder Mikael Sternang, har hun ansvaret for å følge prosjektet fra planlegging til ferdig anlegg.
Noe av det som har skapt mest ekstraarbeid, er gamle betongkonstruksjoner og armeringsjern.
På ett punkt støtte entreprenørene på et betongfundament som viste seg å være langt mer robust enn forventet.
– Vi prøvde å flytte det med en 15-tonns gravemaskin, men det gikk ikke, sier maskinkjører og reparatør Dag Arne Myrheim i Anleggsservice.
Da måtte andre metoder tas i bruk.
Med skjæreutstyr fjernes armeringsjernet bit for bit før arbeidet kan fortsette.
– Vi kan ikke ha slikt liggende inntil kabelen. Da må det bort, sier Wea.
Arbeidet utføres av Øijord & Aanes, med Anleggsservice som underentreprenør.
Til tross for utfordringene ligger prosjektet fortsatt på plan.
– Vi har utrolig dyktige folk ute i grøfta. Når vi møter utfordringer, finner de løsninger og kommer seg videre. Det er veldig betryggende å jobbe med folk som har så mye erfaring, sier prosjektlederen.
Prosjektet startet like etter påske og skal etter planen være ferdig i september.
Når grøftene er klare, tar Svabos egne montører over neste del av jobben.
Da skal den nye høyspentkabelen trekkes på plass gjennom traseen. Det er et arbeid som krever både spesialutstyr, vinsjer og god planlegging.
– Det er en stor og tung kabel som skal på plass. Da må vi bruke både vinsj og rå makt for å få den gjennom traseen, sier Wea.
Den nye kabelen skal sikre strømforsyningen til Dypvannskaia. Samtidig bygges det med tanke på framtiden.
– Vi legger til rette for mer kapasitet enn det som er behov for i dag. Det gjør at vi står bedre rustet dersom det kommer flere tilkoblinger senere, sier Wea.
Selv om bakken har bydd på noen overraskelser, er hun fornøyd med framdriften.
– Ingen grøft er lik. Men vi ligger godt an, og vi har et veldig godt samarbeid med entreprenørene som utfører jobben, sier hun.
Categorised in: Industriparknytt, MIP-Magsinet, Mo Industripark AS, Nettsaker, Skal ligge på fremsiden
